猜纳的昭披耶坝,水位抬高之后

2015年1月,猜纳昭披耶坝下游的白色浪花,右边是坝体与管理建筑。
2015年1月26日,昭披耶坝下游,近处河面有白色浪花。

猜纳的昭披耶坝,泰文名为เขื่อนเจ้าพระยา;它横在湄南河上,将河水抬到能够进入灌溉渠道的高度。

坝址在猜纳府Sapphaya县的Bang Luang分区,Moo 4的Bang Krabian河弯。它属于湄南河道上的拦河引水工程,坝后主河继续向南,灌溉渠道又把水引向平原耕地。坝体、河道和渠道各有位置,站在坝边只能看到整个供水系统的一部分。

从1903年的构想,到1957年的启用

皇家灌溉厅的机构史,将运河厅的设立记在1902年。荷兰水利专家Yehoman vander Heide受聘参与规划,后来担任首任运河厅长,他的报告建议在猜纳横跨湄南河修建引水坝。当时的运河工作同时关心通航与农业,维护旧渠和开挖新渠,都在这个部门的职责中。

泰国艺术厅的档案介绍则把具体的王室倡议写在1903年:朱拉隆功国王请农业部门考虑中部流域的灌溉系统,其中包括在湄南河筑坝,将水引进稻田。那时估计需投资五千万泰铢,预算优先用于其他事务,筑坝构想没有立即实施。

到了拉玛六世时期,连续两年的干旱影响耕种,主管部门再次提出昭披耶坝方案。此前已有巴塞南部灌溉等项目在进行,随后又遇第一次世界大战,方案继续搁置。这段时间里,灌溉建设仍在推进,只是猜纳这座坝尚未建成。

1948年,皇家灌溉厅又提出建坝。政府同意后,1950年2月商谈世界银行贷款,用来购置施工机器和工具;国内预算则支付劳务与本国生产的建筑材料,项目总预算记为11.6亿泰铢。艺术厅记载,工程在1952年初开工,1953年2月6日举行奠基仪式。

坝体在1956年底完成。1957年2月7日,普密蓬国王与诗丽吉王后出席启用仪式。项目还包括新的水道、封堵旧河道的土堤、船只通过的设施及其他配套。

2015年1月,低阳下摩托车驶过昭披耶坝桥面,栏杆和灯柱向远方延伸。
2015年1月26日,昭披耶坝桥面的摩托车与栏杆。

237.5米与十六个泄水孔

昭披耶坝采用钢筋混凝土结构。艺术厅列出的坝体长度为237.5米,高度为16.5米;河水通过十六个泄水孔,每孔宽12.5米,装有高7.5米的弧形钢闸门。坝体全长、孔宽、坝高与门高,是不同构件和不同方向的尺寸。

十六个孔的净宽相加为200米,这与237.5米的坝体全长不同。闸墩和其他结构也占据空间,不能把一整条坝长都当成水可以通过的空隙。

弧形钢门用于控制各孔的通水。门高7.5米描述的是构件大小,不能当作照片拍摄时的开启高度;坝的结构长期留在河道里,开度、上下游水位与下泄流量则属于运行信息。

2024年12月,从南侧看昭披耶坝,左边是大红门与高墩,泄水孔横列于远处。
2024年12月16日,从南侧看昭披耶坝的闸门与河面。

用于通船的设施还要与泄水孔分开。猜纳府公关办公室的2025年介绍,列出坝右侧船闸宽14米、长170.5米。这里的14米是通船设施的宽度,与每个泄水孔的12.5米不是同一项参数。坝顶桥又有自己的尺寸,介绍列为宽7米。

桥、船闸与泄水孔在同一处工程里承担不同任务。桥提供陆路连接,船闸处理船只通过,泄水孔参与水流控制。历史介绍中说船能够通过,并不提供今日的航行班次或公众进入路线。

坝区还有紧急溢洪设施。猜纳府2025年的介绍将它写在坝上游左岸的堤上,宽10米、长1000米,用于洪水时辅助排水。它与横跨主河的十六个泄水孔各有位置,也没有与右侧船闸共用同一个尺寸。

抬高水位,渠道才接得到水

这座工程的泰文类型是เขื่อนทดน้ำ,关心的是抬水与引水。河水到达坝前,主管方通过拦河设施控制上游水位,使水能够进入供灌渠道。水继续沿主河南下,渠道则把部分水引往耕作区;河道与人工水路在这里相接。

一条渠道要把水送到田地,还需要适当的水位与沿线高程。皇家灌溉厅托管的历史工程文献,以猜纳至大城的主干渠说明这一点:渠线沿湄南河左岸较高地带延伸,借助高度关系,即使旱季河流水位较低,也能向附近田地与分配渠道重力输水。

艺术厅的工程介绍将供灌稻田与耕地的规模记为约570万莱,这是项目规模,并非某一天的实际灌溉面积。

主干渠、支渠与田间分配各有范围,实际配水还要结合来水与下游需求。

2024年12月,从北侧望向昭披耶坝,平缓水面上有小船,前景为河岸草木。
2024年12月16日,从北侧看坝体,近处是水面与河岸草木。

这些水路在旱季与雨季承担的任务还有变化。Suphat Vongvisessomjai的历史工程综述记述,雨季时,东、西两条边缘主渠及其间的河道、渠道也帮助把洪水从主河分引到谷地,缓和集中在河道中的水势。这是当时渠网设计用途的说明,不是一次洪水中每条渠的实际分流量。

猜纳至巴塞,猜纳至大城

昭披耶项目的渠道在坝建成之后继续延伸。猜纳至巴塞渠从坝北、猜纳府Manorom县一带开始,终点接到巴塞河,也就是Pa Sak River,位于拉玛六世坝上方。它连接的是另一条河及既有水利工程。

拉玛六世坝建于1924年,在大城府Tha Rua县的Tha Luang分区,横跨巴塞河。它与猜纳的昭披耶坝属于不同地点。主渠把两处水域联系起来。

另一条猜纳至大城渠也从昭披耶坝北侧取水,延伸至大城府Phra Nakhon Si Ayutthaya县。第十区域办公室将相关项目整体完工记为1964年。这是渠道建设的后续节点,与1957年的昭披耶坝启用有别。

西部还有Makham Tao至U Thong主渠,从坝区向南延伸至U Thong附近。历史水网中间的耕作区,则由Tha Chin、湄南河和Noi等河道,以及猜纳至大城主渠共同供水。自然河道与人工渠道相连,田地沿这些水路取得灌溉水。

猜纳至巴塞渠还有泰文名称คลองอนุศาสนนันท์(Anusasanan)。猜纳府2024年的介绍也记下当地称呼คลองหนึ่งซ้ายเก้าขวา,即“一左九右渠”。它们在这份介绍中指向同一条引水渠,并不是另外两条与主渠并行的河流。

同一份2024年介绍称,这条渠的最高输水能力为每秒二百一十立方米,旱季也能把水引入巴塞渠,缓解缺水。这个数字属于介绍中的渠道能力,并非第二处新闸门的额定值,也不表示某一天实际流过的水量。

渠首设施的调整在后来的建设计划中继续出现。猜纳府2024年2月25日的现场记录,地点是Manorom县Wat Khok分区的送水维护项目。当时提出在猜纳至巴塞排水渠口增建第二处闸门,与原闸并列,相距约五百米,第二处位置低一点九米,预算为一亿六千万泰铢,拟使用2024年十月的预算计划。这是那次记录中的方案,不据此认定第二处闸门如今已经建成或启用。

历史综述所附的工程表,也把供水区分为东岸上段、东岸下段、西岸上段和西岸下段。表中东岸上段列有Manorom、Chongkhae、Khok Krathiam与Roeng Rang等项目,下段另列South Pa Sak、Tha Luang与Rangsit等名称。分区用于记录不同项目的供水范围;表题所指为佛历2526至2538年,即1983至1995年的记录,并非今天各区正在灌溉的面积。

皇家灌溉厅的旧农业计划表列有具体田块与取水渠。佛历2559至2560年,即2016至2017年第二轮稻作的干湿交替种植推广目标,列有猜纳府Manorom县Wat Khok分区的一块十莱田,取水渠记为猜纳至巴塞渠的右侧第二支渠。同表在邻府那空沙旺Takhli县Phrom Nimit分区列出五莱田,水源写作猜纳至巴塞主渠。

另一个例子就在坝址所在的Sapphaya县:Taluk分区的五莱目标田,水源栏记为猜纳至大城渠。这三处田块分别列在Manorom、Chongkhae和Maha Ratcha送水维护项目之下。表中记录的是当季推广目标和取水关系,未列出各田块实际节水或增产结果。

流域地图上的蓝线,到了猜纳又分出去

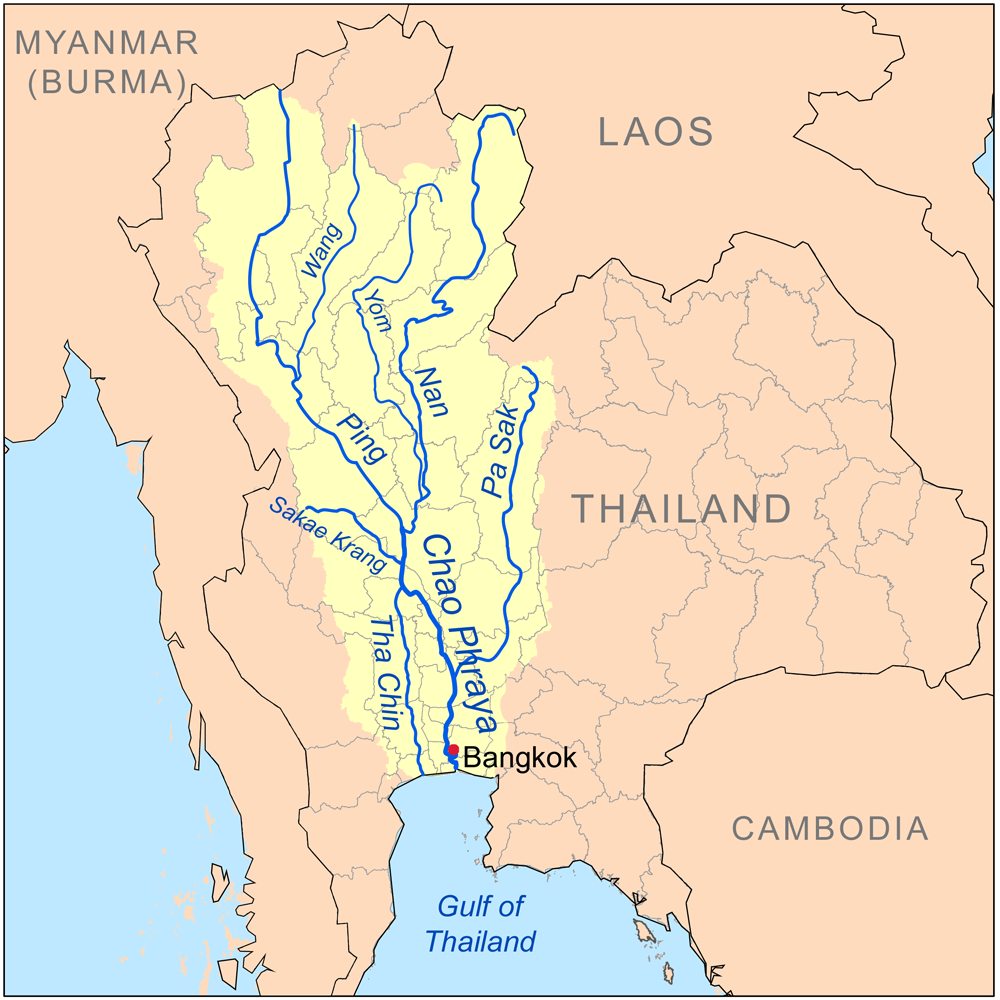

Kmusser绘制的湄南河流域图,蓝线标注Ping、Wang、Yom、Nan、Pa Sak及Tha Chin等河流。
2008年湄南河流域图,黄色区域表示流域,蓝线表示主要河流。

Kmusser的流域图使用黄色区域与蓝色河线。北方有Ping、Wang、Yom和Nan,往南还标着Sakae Krang与Pa Sak;曼谷以一个红点标在靠近海湾的位置。这张图帮助辨认主要河流的相对位置,没有画出游客道路或每条灌溉主渠。

平河Ping与汪河Wang在达府汇合,上游各河的水经过那空沙旺一带,进入向南延伸的湄南河干流。猜纳位于更下游。河水到这里,又沿不同河道分出去;北方支流汇入干流,与猜纳以后的分流,是水系中不同的过程。

河系在猜纳一带开始分向Suphan和Noi河道,更下游还有Lopburi分支。Suphan往下游延续为Tha Chin,直接流向泰国湾;其余相关河道在Bangsai附近回接湄南河。人工渠道又在自然河道之间连通,运输与灌溉在这些水路上接续。

流域图上能看到Tha Chin单独向海湾延伸。它没有逐个标出Noi、Lopburi或昭披耶坝的闸门,详细渠线也需要另看工程图。

昭披耶坝现场影像中的栏杆步道、闸门与近岸水面。

like watanabe在2026年6月26日发布的影片,保留了坝区现场的不同画面。约46秒处是沿水设置的栏杆步道;约4分27秒,闸门横列于远方,近岸露出泥沙地带。影片没有注明拍摄日期,画面中的水位与岸线属于那次拍摄。
